2022年03月08日 来源: 中国石化报  作者:
16.8K

    ●亮点:通过加大裂解炉、钢结构、设备模块化预制深度等措施,创造了中国石化乙烯项目建设史上的最快纪录

    镇海炼化基地一期项目是中国石化贯彻落实党中央、国务院关于优化重大生产力布局的战略部署,打造镇海等四个世界级炼化基地的关键节点,主要包括120万吨/年乙烯工程主体及产业链配套项目。十建公司承担了120万吨/年乙烯装置的建设任务,这也是该公司在中国石化系统内建设的单套产能最大的乙烯装置。

    2020年6月,乙烯装置全面进入建设阶段。在建设过程中,十建公司根据“工期提前半年”的要求,迅速组织施工力量,调整施工计划,对乙烯装置裂解炉、钢结构框架、压缩机组、大型设备、工艺管道等关键施工线路进行全面优化,通过加大裂解炉、钢结构、设备模块化预制深度,降低作业风险,提高施工质量,加快建设效率。

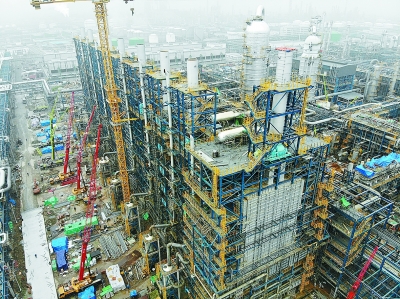

    该项目乙烯装置共有9台裂解炉,每台裂解炉高达56米,相当于17层楼,整体占地面积达11.3万平方米。这是此次建设难度最大的区域,不仅裂解炉工艺管道材质种类多达28个,安装焊接量近54万寸径,占乙烯装置管道总量的40%,而且钢结构施工量有7850多吨。根据现实情况,十建公司以裂解炉施工为核心,采用外委加工和局部现场制作相结合的方式,将裂解炉钢结构框架分为108个“模块”,见缝插针进行地面组装,然后实施整体运输吊装,大大提升了裂解炉施工效率,加快了乙烯装置项目建设进度。

    镇海基地一期项目投资大、投资主体多,既有新建120万吨/年乙烯项目,又有炼油老区改扩建项目,还有小的配套项目,再加上建设周期缩短、施工场地狭小、交叉作业增多,安全风险剧增。为此,十建公司大力推行“网格化+专业化+规格化”的大安全管理模式,引导施工、技术、设备等专业人员严格落实安全生产责任,并依托网络平台建立在线安全检查系统,实现了统计数据实时分析,有效提高了现场风险隐患排查及整改效率,全方位筑牢安全管控防线。

    在各方的保驾护航下,2021年6月30日,镇海炼化乙烯装置如期建成中交。由此,十建公司以12个月建成一套年产120万吨大乙烯装置的骄人成果,创造了中国石化乙烯项目建设史上的最快纪录。
